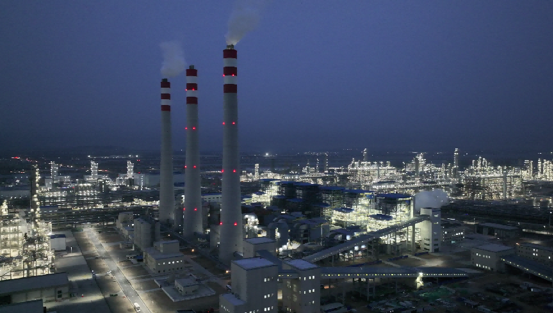

近日,裕龙热力项目取得重大进展,1号、2号锅炉及1号汽轮机组顺利完成168小时满负荷试运行,有力推动项目向全面投产迈进。
11月21日08时,1号锅炉和脱硫系统启动试运行。期间,裕龙热力监理项目部专业人员全程坚守,严格把控锅炉燃烧、脱硫效率及辅机设备运行情况。历经七天持续运行,该系统于11月28日8时整圆满结束试运行,各项指标表现出色,满足建设单位工期与质量要求。
紧接着,1号汽轮机组开启168小时试运行挑战。项目部人员精细监控锅炉燃烧稳定性,全面检查汽轮机组各设备运行状态,确保符合设计和质量标准,至12月14日10时,试运行成功完成。
裕龙热力监理项目部在试运行中作用显著,通过精细管控和专业评估,及时发现并解决问题,同时积极协调各方,助力攻克诸多困难。
12月13日,2号锅炉也传来捷报。自12月6日8时17分启动 168小时满负荷试运行后,凭借稳定的燃烧和辅机运行状态,以及各责任主体单位的紧密配合,于当日8 时17 顺利完成试运行任务,各项参数达标,随后正式移交生产单位。
此次裕龙热力项目两炉一机顺利通过168小时满负荷试运行考核,是裕龙热力项目团队及各相关单位共同努力的成果,为后续移交生产单位正式投产奠定了坚实基础。未来,裕龙热力监理项目部将继续加强管控,与各方携手共创佳绩,为能源供应贡献力量,推动项目持续发展。(陈永远)
