佳先公司35KV高压线路一次受电成功



3月19日,在浓浓的春意中安徽佳先功能助剂有限公司35kV高压线路一次受电成功,这标志着佳先工程的一个重要工程节点的顺利完成,为后续安装工程设备电气调试创造了有利条件。

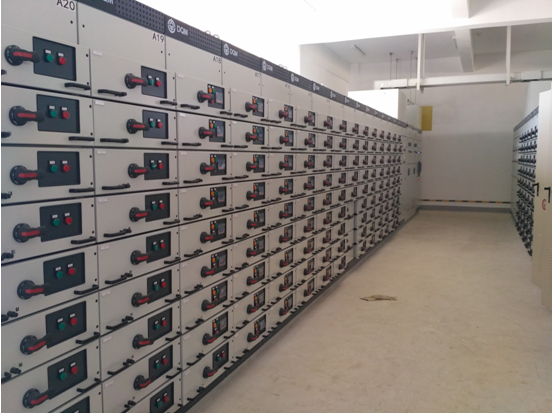

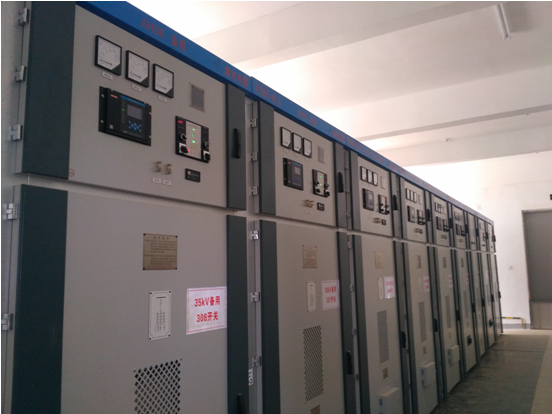

佳先公司35kV变电所设计安装有3台2000KV/A变压器,9面35kV负荷开关柜和测控直流屏及附属配套设备及各类低压柜103台。在分别完成了对高压柜、变压器的冲击合闸试验后,20日完成了A、B、C三段低压母线的受电冲击试验,目前高低压系统已进入了正常的运行状态。在变电所整个建设过程中,万纬公司各专业监理齐心协力,细心把控各个质量控制环节,从研究图纸到设备材料进场的验收把关,从关键工序的事前控制到现场的督促旁站,无不凝结着万纬人辛勤的汗水。

    目前佳先项目电仪工程中的电缆敷设已完成70%,各类电仪桥架已完成约90%,仪表控制室的接线已接近尾声,4#车间的电仪设备安装即将进入调试阶段,为克服新冠肺炎疫情带来的不利影响,万纬公司将继续督促施工人员的安全卫生防护,做到防疫生产两不误。(何为久)
