古雷炼化一体化2#锅炉低温烘炉圆满成功
发布时间:2020-12-17    浏览次数:1278

古雷炼化一体化2#锅炉低温烘炉圆满成功

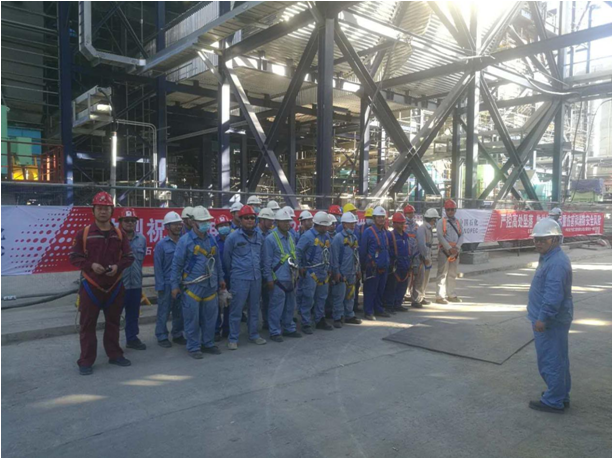

12月7日,古雷炼化一体化汽电联产2#锅炉低温烘炉顺利完成。项目部提前精心策划,每日盘点、跟踪落实,在烘炉过程中,项目部派人每日24小时全程值班,历时7天,协调解决烘炉过程中的相关事项,并严格按照烘炉曲线进行烘炉参数控制,圆满完成了烘炉工作。

12月1日起,第一台烘炉机点火,2#锅炉低温烘炉正式开始。由于内衬材料密度高、厚度大,水分析出需均匀缓慢,精准的温度控制是烘炉成功的关键。我项目部监理工程师与各参建单位联合值班,严密监控和采集时实数据,对数据进行分析比对和测算,并根据运行现状和发展趋势适时调整油压和风油配比,使温升速率和预设曲线相吻合,游离偏差控制在±20℃以内。

整个烘炉过程运行平稳,经过168小时连续不间断作业,安全顺利完成烘炉工作。经检查鉴定,炉墙表面密实平整,无裂纹、空鼓、垮塌、脱落,试块含水率小于2.5%,质量评定结果为优良,烘炉工作取得圆满成功。

2#锅炉低温烘炉成功,再一次展现了项目部监理人员团结协作、攻坚克难的坚强意志,本次低温烘炉的成功经验也为后续1#锅炉的低温烘炉提供了良好借鉴。(沈一)
