安徽昊帆项目10kV变电所顺利完成变电所送电
2020年12月22日下午4时10分,随着大观区狮子山变电所调度合闸的命令响起,安徽昊帆年产770吨多肽试剂及蛋白质交联剂项目10kV变电所顺利起跳,一次性完成总变送电,为下一步接触网送电及全线开通奠定了坚实的基础。
由于年初突发的新冠肺炎疫情以及年中安庆的超长梅雨季对项目进度带来的严重影响,使得原本十个月的总进度计划延长了一版又一版。为确保变电所送电成功,项目部组建了送电领导小组,制定了《10KV变电所送电工程启动方案》,并在项目运行高峰期的时候,利用每天下班后的时间会同建设单位以及施工单位的技术管理人员召开调度会,细化着每天的工作量,计算着要赶的进度量,统筹安排送电前的各项工作。

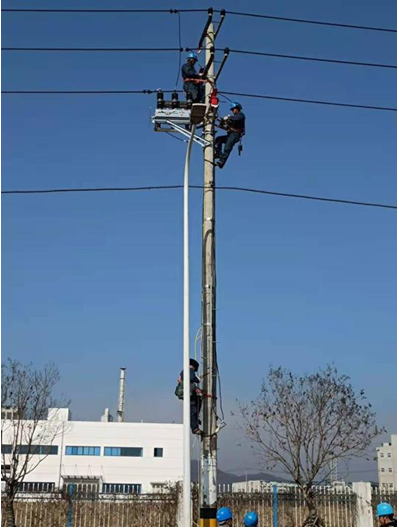

同时,积极与高新区供电段、狮子山供电局沟通联系,协调送电各项细节,派出骨干力量认真开展各项实验,并仔细做好送电前的检查筹备工作。经过现场施工人员的团结协作,圆满地完成了各项工作任务,确保了此次送电的成功。

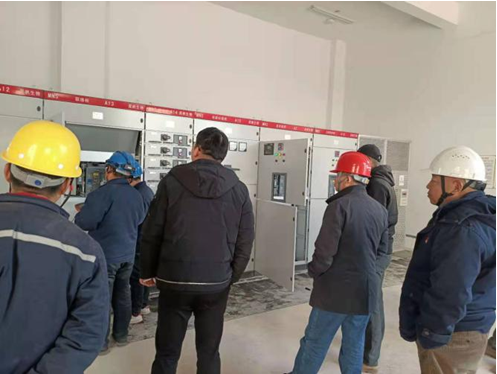

在送电成功后,项目部电气专业监理工程师第一时间对高压断路器、隔离开关、主变等关键设备进行检查,显示各项参数达标,一切运行正常。送电成功后,紧接的工作将是各单体装置的低压送电,以及各类电气设备的送电调试。
“长风破浪会有时,直挂云帆济沧海”,在接下来的工作中,监理项目部人员将再接再厉,砥砺前行,保障项目年终开车的目标能够圆满完成。(吴宇伦)
